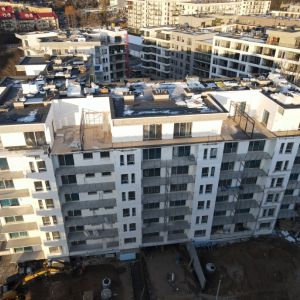

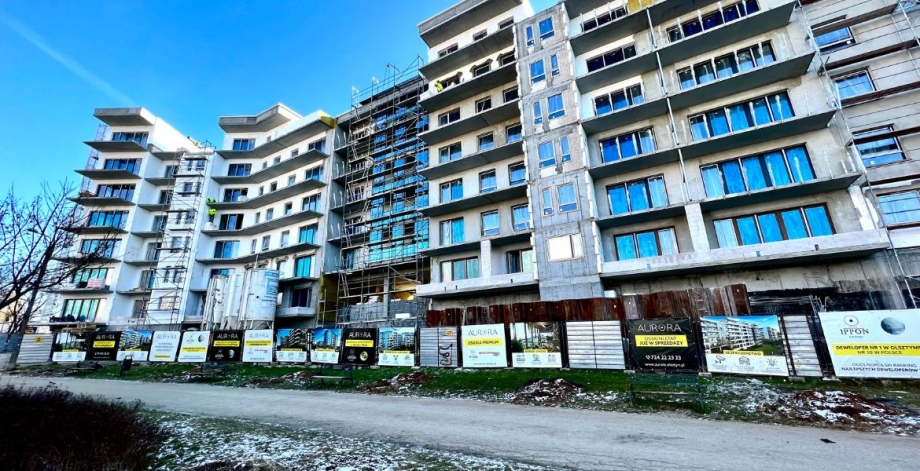

Jeżeli byliście ostatnio w pobliżu osiedla Aurora, to na pewno zwróciliście uwagę, jak szybko postępują prace budowlane. Gołym okiem widać montaż stolarki okiennej oraz izolacji termicznej ścian zewnętrznych budynku. Nasi fachowcy, wykonują już instalację elektryczną, instalację sanitarną oraz centralne ogrzewanie. Zapraszamy do obejrzenia fotorelacji oraz opisu z przebiegu dotychczasowych prac budowlanych.



Budynek Saturn i Minerwa



  • Prace ziemne – 100%
  • Wylano podkłady z chudego betonu pod fundamenty dla budynku 8 – 100%
  • Wykonano grodzice stalowe zabezpieczające istniejący ciepłociąg – 100%
  • Ławy fundamentowe – 100%
  • Stopy fundamentowe – 100%
  • Wykonanie konstrukcji ścian kondygnacji garażowej dla budynku nr 8 – ok. 100%
  • Wykonanie ścian konstrukcyjnych piwnicy i klatek schodowych (poziom: -1) w budynku nr 8 – 100%
  • Wykonanie stropu nad piwnicą w budynku nr 8 – 100%
  • Wykonanie ścian konstrukcyjnych parteru i klatek schodowych (poziom: 0) w budynku nr 8 – 100%
  • Wykonanie stropu nad parterem w budynku nr 8 – 100%
  • Wykonanie ścian konstrukcyjnych I piętra i klatek schodowych (poziom: +1) w budynku nr 8 – 100%
  • Wykonanie stropu nad I piętrem w budynku nr 8 – 100%
  • Wykonanie ścian konstrukcyjnych II piętra i klatek schodowych (poziom: +2) w budynku nr 8 – 100%
  • Wykonanie stropu nad II piętrem w budynku nr 8 – 100%
  • Wykonanie ścian konstrukcyjnych III piętra i klatek schodowych (poziom: +3) w budynku nr 8 – 100%
  • Wykonanie stropu nad III piętrem w budynku nr 8 – 100%
  • Wykonanie ścian konstrukcyjnych IV piętra i klatek schodowych (poziom: +4) w budynku nr 8 – 100%
  • Wykonanie stropu nad IV piętrem w budynku nr 8 – 100%
  • Wykonanie ścian konstrukcyjnych V piętra i klatek schodowych (poziom: +5) w budynku nr 8 – 100%
  • Wykonanie stropu nad V piętrem w budynku nr 8 – 100%
  • Wykonanie ścian konstrukcyjnych VI piętra i klatek schodowych (poziom: +6) w budynku nr 8 – 100%
  • Wykonanie stropu nad VI piętrem w budynku nr 8 – 100%
  • Wykonanie pionów instalacyjnych wentylacji mechanicznej w budynku nr 8 - 90%
  • Wykonanie pionów instalacyjnych kanalizacji w budynku nr 8 - 90%
  • Wykonanie instalacji sanitarnej i c.o. w budynku nr 8 - 30%

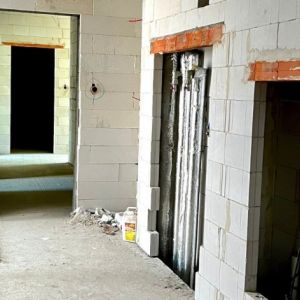

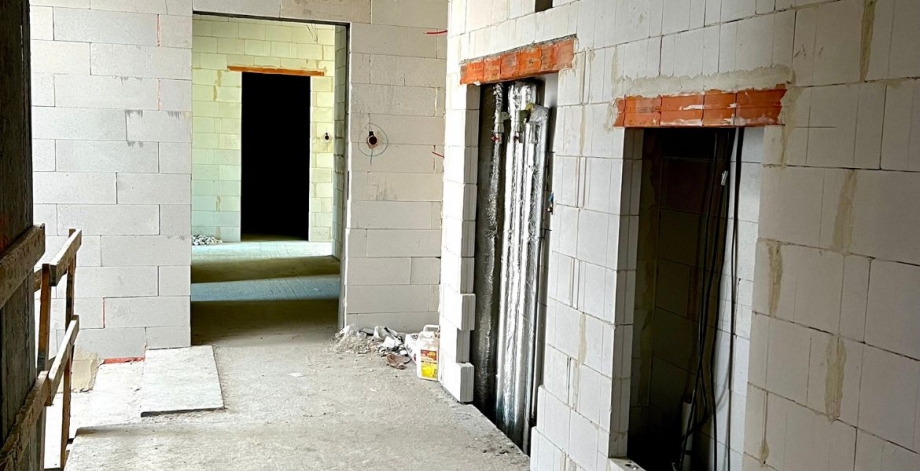

  • Wykonanie ścian działowych w mieszkaniach budynku 8 – 80%
  • Wykonanie instalacji elektrycznej w mieszkaniach budynku nr 8 – 60%
  • Wykonanie tynków w mieszkaniach budynku nr 8 – 80%
  • Wykonanie węzła cieplnego MPEC w bud 8 – 100%
  • Wykonanie przyłącza cieplnego MPEC w bud 8 – 100%
  • Wykonanie konstrukcji ścian kondygnacji garażowej pod budynkiem nr 9 – 100%
  • Wykonanie belek i podciągów kondygnacji -1 w budynku nr 9 – 100%
  • Wykonanie ścian konstrukcyjnych piwnicy i klatek schodowych (poziom: -1) w budynku nr 9 – 100%
  • Wykonanie stropu nad piwnicą w budynku nr 9 – 100%
  • Wykonanie ścian konstrukcyjnych parteru i klatek schodowych (poziom: 0) w budynku nr 9 – 100%
  • Wykonanie stropu nad parterem w budynku nr 9 – 100%
  • Wykonanie ścian konstrukcyjnych I piętra i klatek schodowych (poziom: +1) w budynku nr 9 – 100%
  • Wykonanie stropu nad I piętrem w budynku nr 9 – 100%
  • Wykonanie ścian konstrukcyjnych II piętra i klatek schodowych (poziom: +2) w budynku nr 9 – 100%
  • Wykonanie stropu nad II piętrem w budynku nr 9 – 100%
  • Wykonanie ścian konstrukcyjnych III piętra i klatek schodowych (poziom: +3) w budynku nr 9 – 100%
  • Wykonanie stropu nad III piętrem w budynku nr 9 – 100%
  • Wykonanie ścian konstrukcyjnych IV piętra i klatek schodowych (poziom: +4) w budynku nr 9 – 100%
  • Wykonanie stropu nad IV piętrem w budynku nr 9 – 100%
  • Wykonanie ścian konstrukcyjnych V piętra i klatek schodowych (poziom: +5) w budynku nr 9 – 100%
  • Wykonanie stropu nad V piętrem w budynku nr 9 – 100%
  • Wykonanie ścian konstrukcyjnych VI piętra i klatek schodowych (poziom: +6) w budynku nr 9 – 100%
  • Wykonanie stropu nad VI piętrem w budynku nr 9 – 100%
  • Wykonanie stropu nad garażem w budynku nr 8 – 100%
  • Wykonanie izolacji termicznej stropu kondygnacji garażowej dla budynku nr 8 – ok. 50%
  • Wykonanie izolacji przeciwwodnej stropu kondygnacji garażowej dla budynku nr 8 – ok. 100%
  • Wykonanie stropu nad garażem w budynku nr 9 – 100%
  • Wykonanie izolacji termicznej stropu kondygnacji garażowej dla budynku nr 9 – 50%
  • Wykonanie izolacji przeciwwodnej stropu kondygnacji garażowej dla budynku nr 8 – 90%
  • Wykonanie pionów instalacyjnych wentylacji mechanicznej w budynku nr 9 - 90%
  • Wykonanie pionów instalacyjnych kanalizacji w budynku nr 9 - 90%
  • Wykonanie instalacji sanitarnej i c.o. w budynku nr 9 - 10%
  • Wykonanie izolacji termicznej i przeciwwodnej dachu budynku 8 i 9 – 40%
  • Wykonanie ścian działowych w mieszkaniach budynku 9 – 80%
  • Wykonanie instalacji elektrycznej w mieszkaniach budynku nr 9 – 40%
  • Wykonanie tynków w mieszkaniach budynku nr 9 – 50%
  • Wykonanie węzła cieplnego MPEC w bud 9 – 100%
  • Wykonanie przyłącza cieplnego MPEC w bud 8 – 100%

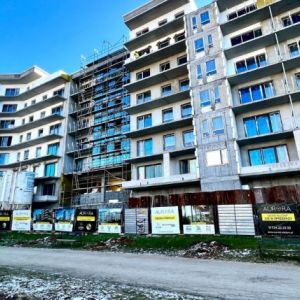

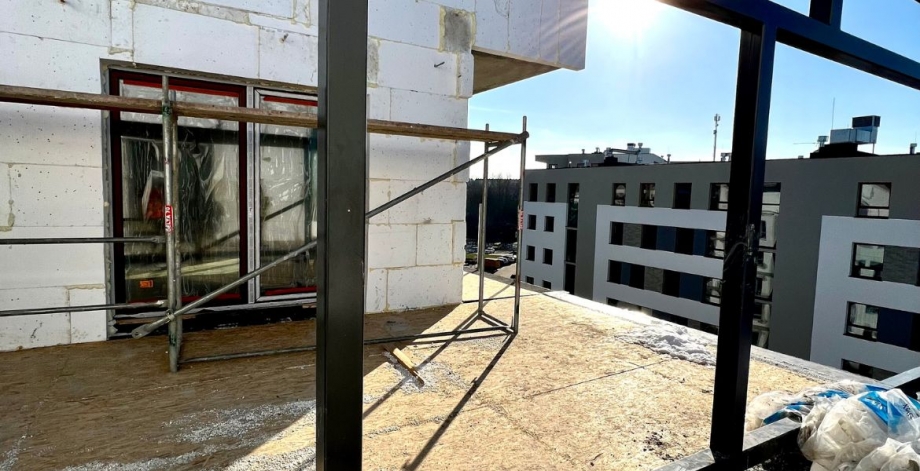

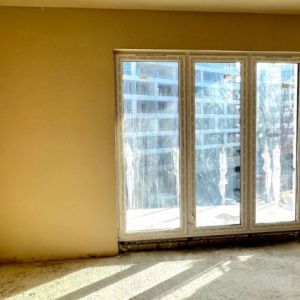

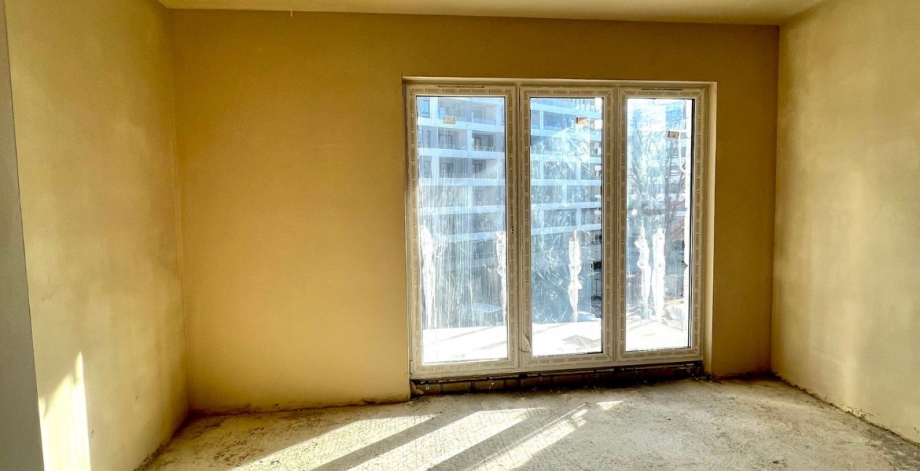

  • Montaż stolarki okiennej w bud nr 8 – 95%
  • Montaż stolarki okiennej w bud nr 9 – 95%

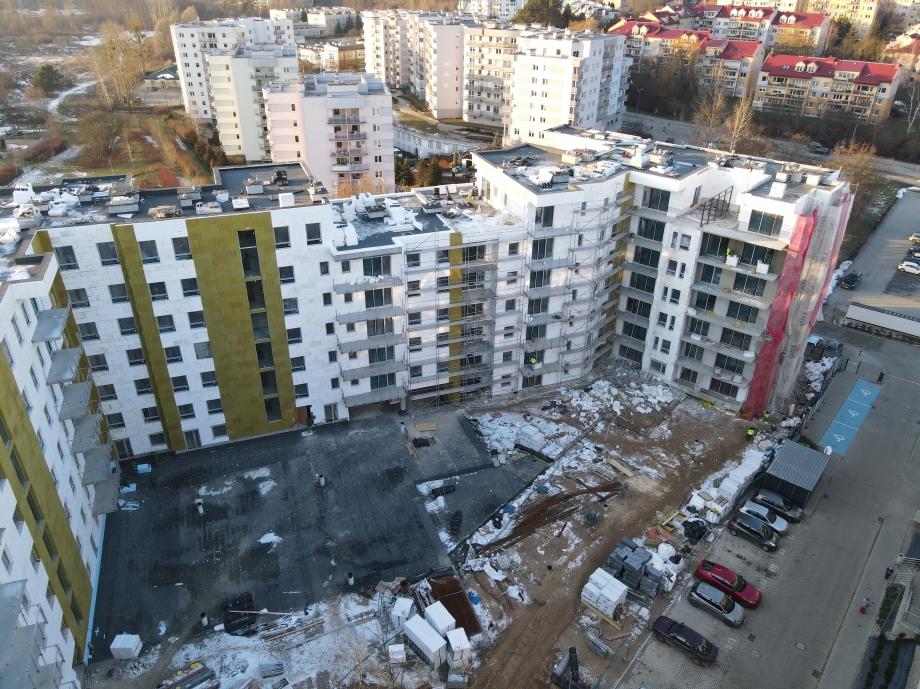

  • Montaż izolacji termicznej ścian zewnętrznych bud nr 8 – 90%
  • Montaż izolacji termicznej ścian zewnętrznych bud nr 9 – 60%



WRÓĆ DO KRONIKI

ZamknijStrona używa cookies (ciasteczek). W przeglądarkach internetowych można zmienić ustawienia dotyczące cookies. Zablokowanie możliwości zapisywania plików cookies może spowodować utrudnienia lub brak działania niektórych funkcji serwisu. Niedokonanie zmian ustawień przeglądarki internetowej na ustawienia blokujące zapisywanie plików cookies jest jednoznaczne z wyrażeniem zgody na ich zapisywanie. Polityka prywatności
